Après plusieurs mois de travaux intenses, les projets de doublement d’une conduite principale d’eau potable à Thornleigh (TIOM) et d’une conduite d’assainissement à Rouse Hill (MNW), entrent dans leur dernière phase de réalisation.
Ce projet mené pour Sydney Water par la co-entreprise Ironbark réunit Bouygues Construction Australia, Rob Carr Pty Ltd et BESSAC qui mobilise son expertise technique, son matériel spécialisé et ses équipes pour la réalisation des travaux de puits et de microtunnels.

MNW : les travaux de raccordement touchent à leur fin
Sur les deux sites exploités par Sydney Water, la station de traitement des eaux usées et la station de pompage, les opérations de raccordement des nouvelles conduites aux infrastructures existantes sont désormais achevées.
Parallèlement, le projet est entré dans sa seconde phase, consacrée à la modernisation des installations existantes de Sydney Water et à l’intégration de nouveaux équipements. Cette étape permettra d’améliorer durablement les performances et la fiabilité du réseau.
TIOM : une étape majeure validée avec succès

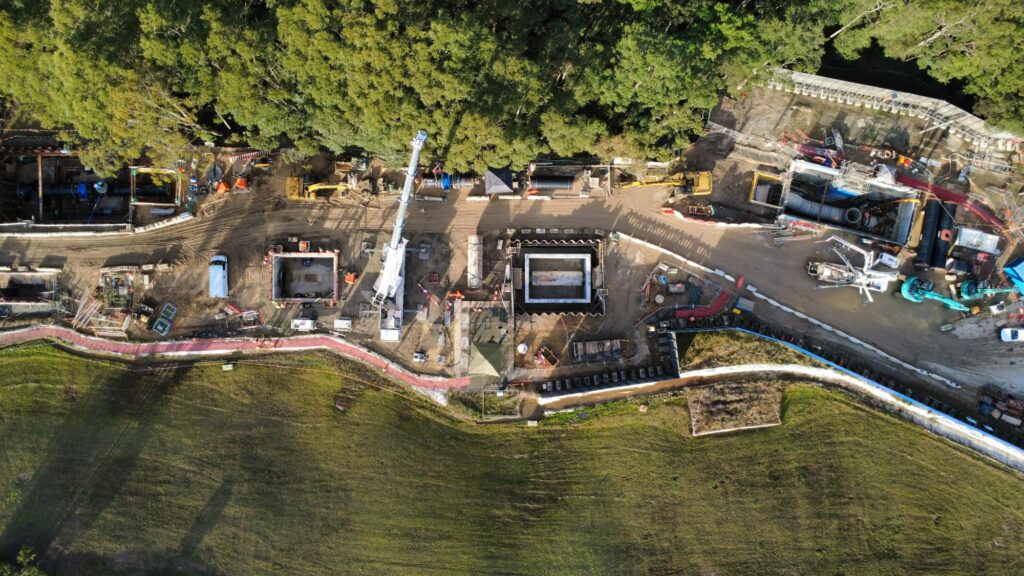

Du côté du projet TIOM, l’activité a atteint son pic ces derniers mois. Les ouvrages de génie civil nécessaires aux raccordements, notamment les chambres de connexion à la conduite existante, à la station de pompage et au réservoir d’eau potable, sont finalisés.
Depuis le mois de juillet, les équipes sont engagées dans l’une des phases les plus complexes du projet : le raccordement de la nouvelle conduite au réseau existant. Ces opérations nécessitent des mises hors service programmées de la conduite actuelle qui assure l’alimentation en eau potable de plusieurs milliers d’habitants.
Le projet a également franchi une étape technique majeure avec la réussite du test de pression en eau de notre microtunnel réalisé à 17,5 bars. Ce succès vient couronner un important travail collectif marqué par :
- 1 164 mètres de microtunnel réalisés avec des tuyaux en béton armé avec âme tôle ;
- 313 soudures effectuées à l’intérieur du tunnel pour unir les tuyaux au niveau de l’âme tôle ;
- 313 revêtements de joints internes appliqués sur les soudures à l’intérieur du tunnel pour la durabilité de l’ouvrage
La réussite de cet essai marque l’achèvement de l’ensemble des activités de creusement de tunnels du programme Sydney Water TIOM & MNW. Une avancée majeure pour les équipes du projet, qui poursuivent désormais les dernières opérations de raccordement et de mise en service avant la livraison finale des infrastructures.
